一、前期准备与检测
结构检测:使用超声波测厚仪、红外热成像技术检测筒体厚度、裂缝、空鼓及腐蚀程度,重点排查内壁酸性腐蚀层(如硫酸盐结晶)和外壁风化剥落区域。测量基础沉降、倾斜度,评估整体稳定性。
环境评估:确认施工期间天气,避开雨天、大风、高温(≥35℃)或低温(≤5℃)时段。测量环境温度,确保符合施工要求。
材料准备:根据检测结果选择修补材料,如水泥砂浆、环氧树脂、聚合物修补砂浆等。准备辅助材料,如界面剂、防裂网格布、锚固件、碳纤维布等。

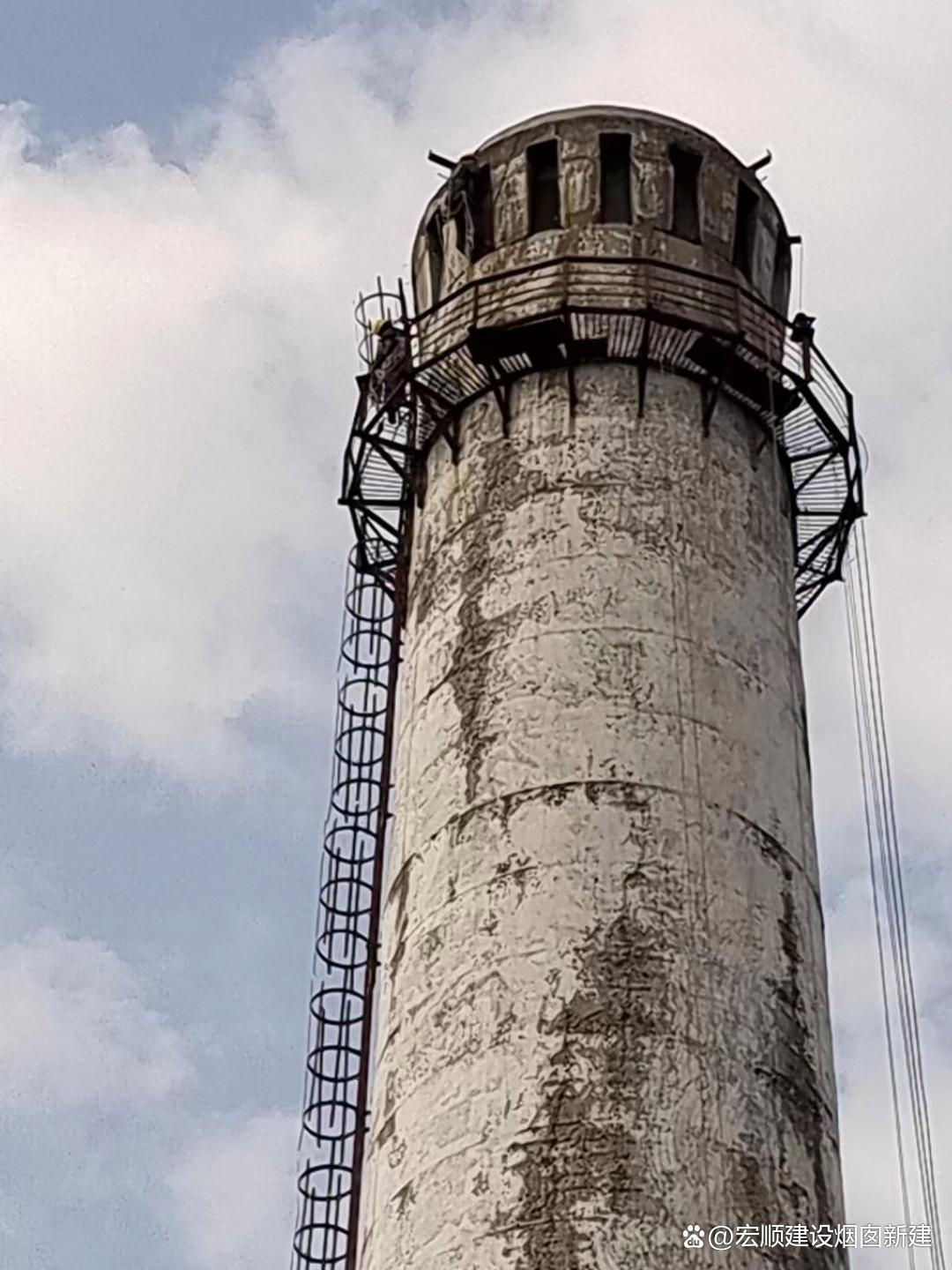

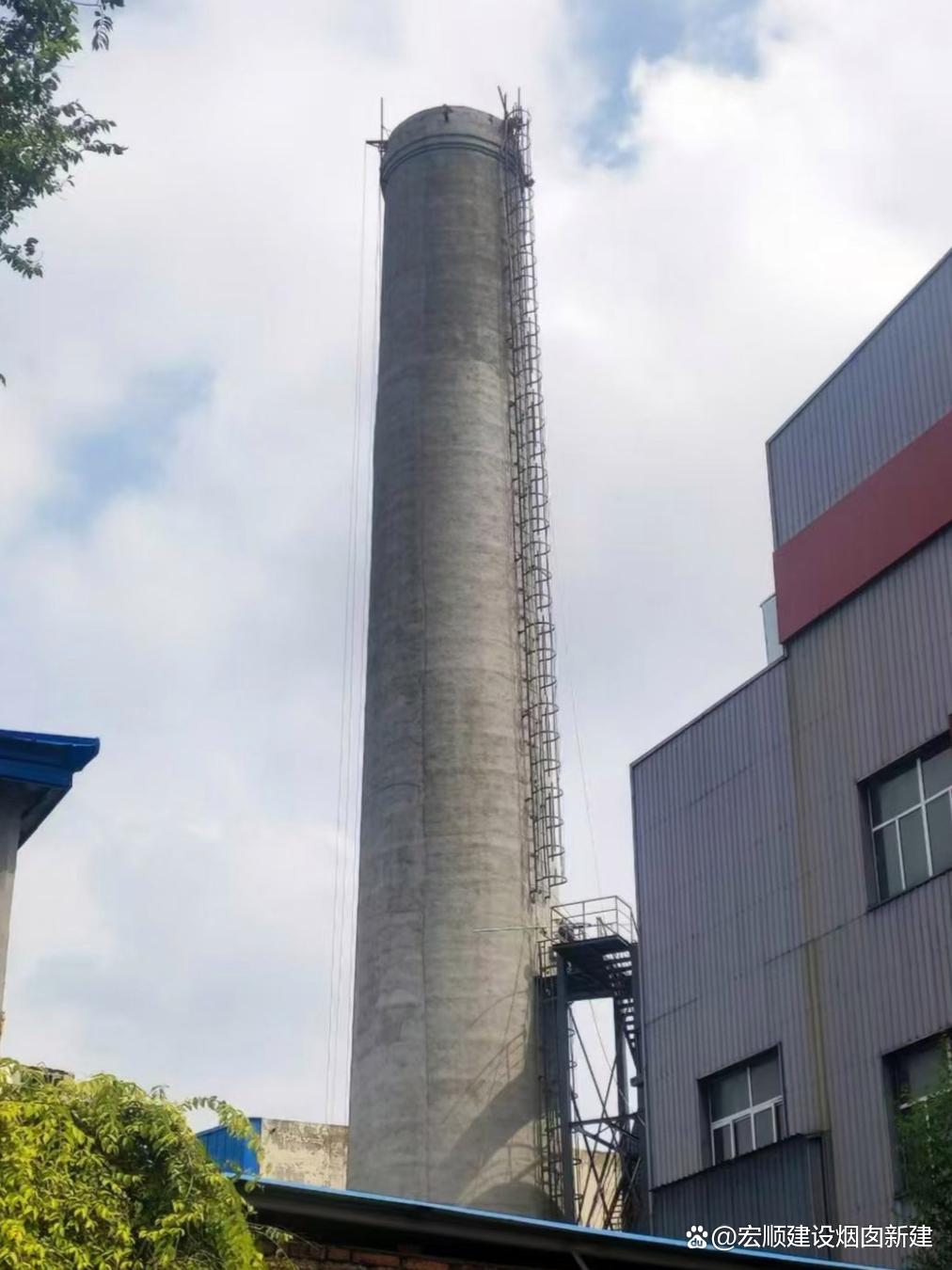

设备搭建:搭建稳固的吊篮或脚手架,设置双道安全绳,配备安全带、防滑鞋、防尘口罩等防护装备。周边拉设警戒线,悬挂警示牌,配备灭火器、急救箱。
二、基面预处理
机械清除:用角磨机或高压水枪(压力≥10MPa)去除外壁松散混凝土、浮尘、油污及旧涂层。对油污严重区域,使用碱性清洁剂清洗后清水冲洗干净。
化学清洗:对顽固污渍使用化学清洗剂(如酸性清洁剂)配合刷子清除,清水冲净后晾干。
三、裂缝处理
表层微裂缝:用钢丝刷清理缝内粉尘,涂刷界面剂后,用弹性防水涂料或渗透型修补剂填充,表面刮平。
中层裂缝:沿裂缝开凿V型槽,清除松散物,嵌入环氧胶泥或聚合物修补砂浆,用振捣棒压实避免气泡,表面贴防裂网格布。
深层贯穿裂缝:沿裂缝每隔20-30cm钻设注浆孔,安装注浆嘴并密封孔口。采用低压慢注方式注入环氧树脂注浆液,从下至上依次注浆,直至相邻注浆嘴溢出浆液,关闭阀门养护24小时。注浆完成后拆除注浆嘴,用聚合物混凝土回填钻孔,打磨平整后粘贴碳纤维布补强。
孔洞修补:用环氧树脂砂浆深度>5mm的孔洞,表面抹平,补缝后覆盖塑料薄膜,洒水养护7天。
钢筋防锈:对外露钢筋,用砂纸打磨除锈至St3级,涂刷锌基防锈涂料两遍。
四、结构加固(如需)
碳纤维布加固:对裂缝密集区或结构薄弱段粘贴T700级碳纤维布,配套环氧胶粘剂固化,确保布体与基面紧密贴合,无褶皱、空鼓。
钢带束箍:在筒体薄弱段安装304不锈钢环箍,间距≤1.5m,通过预应力张拉控制裂缝扩展。
钢筋网或纤维增强材料:在烟囱外壁表面覆盖一层加固材料,如玻璃纤维网或聚合物增强材料,增加结构强度和抗风压能力。
五、防水与防腐处理
1.防水层涂刷
混凝土烟囱:聚氨酯防水涂料分2-3遍涂刷,横向与纵向交叉涂刷,总干膜厚度≥1.2mm。或使用水泥基渗透结晶型涂料,按水灰比调配,用刷子或喷枪均匀涂刷。
砖砌烟囱:抹10mm厚聚合物水泥砂浆保护层,表面压光。
金属烟囱:耐高温硅酮密封胶填充焊缝、螺栓孔,表面涂刷防锈涂料。
增强层施工:在裂缝、孔洞、阴阳角等部位,粘贴玻璃纤维布或聚酯无纺布作为增强层,宽度超出缺陷区域≥100mm。
2.保护层喷涂
混凝土烟囱:涂刷耐候性外墙涂料,颜色与原烟囱一致,分2遍施工,每遍间隔≥4小时。
砖砌烟囱:抹10mm厚聚合物水泥砂浆保护层,表面压光。
金属烟囱:涂刷铝粉漆或银粉漆,增强耐候性。
